لوگو وکیل
سبد خرید

قرارداد مشارکت در ساخت

4 دیدگاه
تا پایان تخفیف
ساعت‌
دقیقه
ثانیه

199.000 تومان

اصلاح‌شده بر اساس تجربه اختلافات حقیقی
این قرارداد دوره‌ای بازبینی و بهینه می‌شوند
تاریخ بروزرسانی

1405/03/12

توضیحات

نمونه قرارداد مشارکت در ساخت چیست؟

قرارداد مشارکت در ساخت یک توافق حقوقی است که بین مالک (یا مالکان) زمین یا ملک و سازنده (یا شرکت سازنده) منعقد می‌شود. هدف اصلی این قرارداد، احداث ساختمانی جدید یا بازسازی یک ملک موجود با تقسیم منافع ناشی از پروژه بین طرفین است. این قرارداد به عنوان یک عقد نامعین، بر پایه توافق آزاد طرفین و با رعایت قوانین مرتبط (مانند قانون مدنی، قانون نظام مهندسی، و مقررات شهرداری) تنظیم می‌شود. در ادامه به جزئیات، بندهای ضروری، و نکات حقوقی این قرارداد می‌پردازیم.

دانلود نمونه قرارداد مشارکت در ساخت



تجربه و نظر یک وکیل :

در مقام وکیل پایه یک و کارشناس دعاوی ملکی، با قاطعیت می‌گویم که این قرارداد پروندۀ پرحادثه‌ترین دعوای محاکم ایران است؛ جایی که سازنده به دلیل تورم یا عدم تامین مالی، پروژه را به صورت نیمه‌کاره رها می‌کند یا پیش‌فروش‌های غیرقانونی انجام می‌دهد.

بزرگ‌ترین خطای مالکان زمین، انتقال سند مالکیت به نام سازنده پیش از پیشرفت واقعی پروژه است، در حالی که انتقال سهم باید گام‌به‌گام و متناسب با تاییدیه کتبی مهندس ناظر در مراحل سفت‌کاری و نازک‌کاری صورت گیرد.

حتماً باید حق پیش‌فروش تا زمان تحویل واحدها از سازنده سلب شود، «فرمول محاسبه خسارت تاخیر روزانه (وجه التزام)» بسیار سنگین قید گردد و لیست دقیق مصالح مصرفی (سند پیوست متریال) با ذکر جزئیات و نام برندها به امضای طرفین برسد.

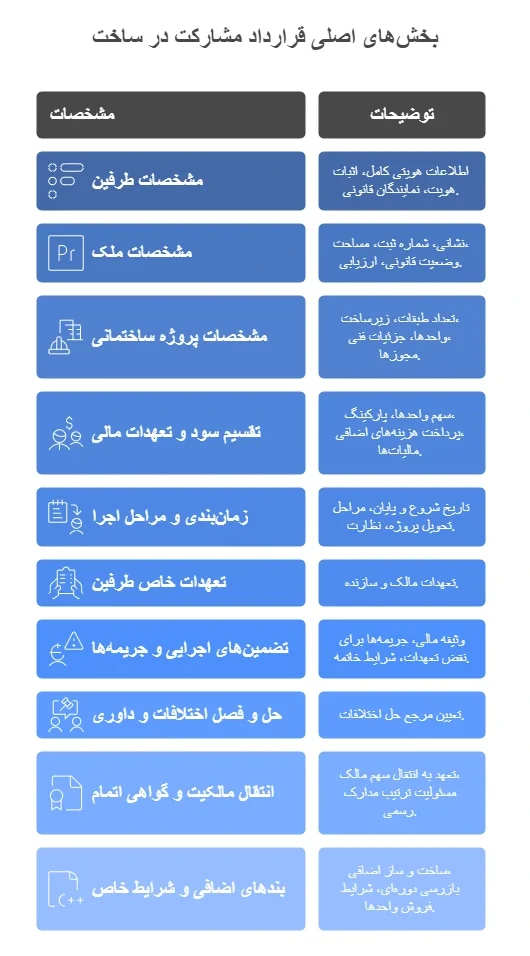

بندهای قرارداد مشارکت در ساخت

بخش‌های اصلی کاملترین قرارداد مشارکت در ساخت

۱. مشخصات طرفین قرارداد

  • اطلاعات هویتی کامل (نام، شماره ملی، نشانی، شماره تماس) مالک و سازنده.
  • نحوه اثبات هویت (ارائه کارت ملی، روزنامه رسمی برای اشخاص حقوقی).
  • تعیین نمایندگان قانونی در صورت وجود اشخاص حقوقی.

۲. مشخصات ملک مورد مشارکت

  • نشانی دقیق ملک، شماره پلاک ثبتی، مساحت زمین، نوع کاربری (مسکونی، تجاری، اداری).
  • وضعیت حقوقی ملک (سند رسمی، عرصه و اعیان، عدم وجود رهن یا دعوای حقوقی).
  • ارزشگذاری ملک پیش از ساخت (با استناد به کارشناسی رسمی یا توافق طرفین).

۳. مشخصات پروژه ساختمانی

  • تعداد طبقات، زیربنا، تعداد واحدها، کاربری هر واحد (مسکونی/تجاری).
  • جزئیات فنی پروژه: مصالح مورد استفاده، استانداردهای ایمنی، سیستم‌های تاسیساتی.
  • پروانه ساخت معتبر از شهرداری و سایر مجوزهای لازم (مانند محیط زیست، آتش‌نشانی).

۴. تقسیم سود و تعهدات مالی

  • سهم هر طرف از واحدهای ساخته شده (مثلاً ۴۰% برای مالک و ۶۰% برای سازنده).
  • نحوه تقسیم پارکینگ، انباری، و سایر فضاهای مشاع.
  • شرایط پرداخت هزینه‌های اضافی (مانند افزایش غیرمنتظره قیمت مصالح) و تقسیم آن بین طرفین.
  • مالیات‌های مرتبط (مالیات بر ارزش افزوده، عوارض شهرداری) و مسئولیت پرداخت آن‌ها.

۵. زمانبندی و مراحل اجرای پروژه

  • تاریخ شروع و پایان پروژه با ذکر جریمه تأخیر (مثلاً ۰.۵% از ارزش پروژه به ازای هر روز تأخیر).
  • مراحل میانی تحویل پروژه (فونداسیون، اسکلت، نازک‌کاری) و نحوه نظارت مالک بر پیشرفت کار.
  • شرایط تعلیق یا توقف پروژه (مانند بروز فورس ماژور یا اختلافات مالی).

۶. تعهدات اختصاصی طرفین

  • مالک:
    • تحویل به موقع ملک، تخلیه بدون مانع، همکاری در اخذ مجوزها.
    • عدم دخالت در مدیریت اجرایی پروژه بدون توافق سازنده.
  • سازنده:
    • تأمین مالی، استخدام نیروی متخصص، رعایت استانداردهای فنی و ایمنی.
    • ارائه گزارش ماهانه پیشرفت کار و صورتحساب هزینه‌ها به مالک.
    • بیمه مسئولیت مدنی و بیمه کارگران در طول پروژه.

۷. ضمانت‌های اجرایی و جریمه‌ها

  • وثیقه مالی یا تضمین بانکی از سوی سازنده برای اطمینان از تکمیل پروژه.
  • جریمه نقض تعهدات (مانند عدم رعایت استانداردها یا تحویل دیرهنگام).
  • شرایط فسخ قرارداد (در صورت تخلف جدی یک طرف و تأیید مرجع قضایی).

۸. حل اختلافات و داوری

  • تعیین مرجع حل اختلاف (داوری داخلی، مراجعه به شورای حل اختلاف، یا دادگاه صالح).
  • الزام به مذاکره پیش از ارجاع به مراجع قضایی.
  • تعیین داور یا هیئت داوری متشکل از کارشناسان ساختمان و حقوقی.

۹. انتقال مالکیت و گواهی پایان کار

  • الزام به انتقال سهم مالک به سازنده پس از اخذ گواهی پایان کار (طی حداکثر ۷۵ روز).
  • مسئولیت تنظیم سند رسمی تقسیم ملک و پرداخت هزینه‌های مربوطه.

۱۰. بندهای الحاقی و شرایط خاص

  • اضافه بنا: در صورت ساخت بیش از پروانه، تقسیم هزینه و سود آن بین طرفین.
  • بازرسی دوره‌ای توسط ناظر مستقل یا مهندس ناظر.
  • شرایط فروش واحدها (اگر سازنده سهم خود را به جای دریافت واحد، نقداً دریافت کند).

نکات حقوقی کلیدی

  • مبنای قانونی:
    مواد ۱۰، ۲۱۹، و ۲۲۰ قانون مدنی درباره آزادی قراردادها و لزوم رعایت قوانین آمره.
    ماده ۱۲ قانون نظام مهندسی در مورد الزام به رعایت مقررات ملی ساختمان.
  • ارزشگذاری ملک:
    توصیه می‌شود ارزش ملک پیش از ساخت توسط کارشناس رسمی تعیین شود تا از اختلافات آتی جلوگیری گردد.
  • مسئولیت مالیاتی:
    تعیین تکلیف مالیات نقل و انتقال آینده واحدها در قرارداد (معمولاً به عهده خریدار واحدهاست).
  • بیمه پروژه:
    بیمه تمام‌ریسک پروژه برای پوشش خسارات ناشی از حوادث طبیعی یا خطای انسانی.

مزایای قرارداد مشارکت در ساخت

۱. کاهش ریسک مالی برای مالک: مالک بدون نیاز به سرمایه‌گذاری مستقیم، از ارزش افزوده زمین بهره می‌برد.
۲. استفاده از تخصص سازنده: اجرای پروژه توسط مجریان باتجربه و دارای صلاحیت فنی.
۳. شفافیت مالی: ثبت دقیق هزینه‌ها و درآمدها در صورت‌جلسات ماهانه.
۴. تقسیم سود منصفانه: تعیین سهم بر اساس ارزش زمین و سرمایه/تخصص سازنده.
۵. سرعت در اجرا: به دلیل تعهدات زمان‌بندی شده و جریمه‌های تأخیر.

ریسک‌ها و راهکارهای مدیریت آن

  • تأخیر در پروژه:
    درج بند جریمه تأخیر و وثیقه بانکی از سازنده.
  • اختلاف در کیفیت ساخت:
    استخدام مهندس ناظر مستقل و تعیین استانداردهای مشخص در قرارداد.
  • تغییر قوانین شهرداری:
    پیش‌بینی بند تعدیل قرارداد در صورت تغییر قوانین.

تنظیم قرارداد مشارکت در ساخت نیازمند دقت در تعیین تکالیف، سود، و ضمانت‌های اجرایی است. استفاده از مشاوران حقوقی و فنی، بررسی سوابق طرفین، و مستندسازی کلیه توافقات، از بروز اختلافات جلوگیری می‌کند. این قرارداد نه تنها ابزاری برای توسعه املاک، بلکه راهکاری برای مشارکت عادلانه در منافع پروژه‌های ساختمانی است



قرارداد مشارکت در ساخت و ساز



۶. سوالات متداول (FAQ)

۱. آیا قرارداد مشارکت در ساخت نیاز به ثبت رسمی دارد؟

  • بله، برای جلوگیری از اختلافات آینده، بهتر است قرارداد نزد دفتر اسناد رسمی ثبت شود. این ثبت به ویژه برای انتقال سهم سازنده پس از اتمام پروژه الزامی است.

۲. اگر سازنده پروژه را نیمه‌کاره رها کند، چه اقداماتی می‌توان انجام داد؟

  • در این صورت مالک می‌تواند با استناد به بند فسخ قرارداد، پروژه را به سازنده دیگر واگذار کند و هزینه‌های متحمل شده را از وثیقه سازنده اولیه دریافت نماید.

۳. نحوه محاسبه سهم مالک و سازنده چگونه است؟

  • سهم طرفین معمولاً بر اساس ارزش زمین و هزینه‌های ساخت محاسبه می‌شود. برای مثال، اگر ارزش زمین ۳۰% کل پروژه و هزینه ساخت ۷۰% باشد، سود نهایی نیز به همین نسبت تقسیم می‌شود.

۴. آیا مالک می‌تواند در طراحی معماری پروژه دخالت کند؟

  • بله، در صورت توافق طرفین، می‌توان بندی در قرارداد اضافه کرد که مالک حق نظارت بر طراحی و انتخاب مصالح را داشته باشد.

۵. مسئولیت اخذ مجوزهای ساخت با کیست؟

  • معمولاً سازنده مسئول اخذ پروانه ساخت و سایر مجوزهاست، اما مالک باید مدارک مالکیت را در اختیار وی قرار دهد.

۶. در صورت افزایش غیرمنتظره قیمت مصالح، هزینه‌ها چگونه تقسیم می‌شود؟

  • این موضوع باید در قرارداد پیش‌بینی شود. معمولاً توافق می‌شود که هزینه‌های اضافی به نسبت سهم طرفین یا طبق فرمول مشخصی تقسیم گردد.

 تفاوت قرارداد مشارکت در ساخت با سایر قراردادها

مقایسه مشارکت در ساخت پیمانکاری اجاره به شرط تملیک
مالکیت پروژه تقسیم سود بر اساس توافق مالکیت کامل برای کارفرما انتقال مالکیت پس از پایان اجاره
مسئولیت اجرا مشترک (مالک و سازنده) بر عهده پیمانکار بر عهده مستأجر
ریسک مالی تقسیم ریسک بین طرفین بر عهده کارفرما بر عهده مستأجر
مناسب برای مالکان بدون سرمایه/سازندگان بدون زمین پروژه‌های با بودجه مشخص املاک تجاری یا مسکونی

چک لیست مدارک لازم برای تنظیم قرارداد

  • ✅ اصل و کپی سند مالکیت زمین یا ملک.
  • ✅ پروانه ساخت معتبر از شهرداری.
  • ✅ گزارش کارشناسی ارزش زمین و برآورد هزینه ساخت.
  • ✅ مدارک هویتی و جواز کسب سازنده (در صورت حقوقی بودن).
  • ✅ بیمه نامه مسئولیت مدنی و بیمه کارگران.
  • ✅ توافق‌نامه کتبی درباره نحوه تقسیم واحدها.



قرارداد مشارکت در ساخت و ساز

 مثال عملی از یک قرارداد مشارکت در ساخت

شرایط پروژه:

  • مالک زمینی به مساحت ۵۰۰ مترمربع با ارزش ۲۰ میلیارد تومان دارد.
  • هزینه ساخت: ۳۰ میلیارد تومان.
  • ارزش پروژه پس از ساخت: ۷۰ میلیارد تومان.

نحوه تقسیم سود:

  • سهم مالک: 2020+30×70=۲۸ میلیارد تومان (۴۰%).
  • سهم سازنده: 3050×70=۴۲ میلیارد تومان (۶۰%).

مراحل اجرایی پس از امضای قرارداد

۱. اخذ پروانه ساخت و مجوزهای لازم از شهرداری.
۲. تخلیه ملک توسط مالک و تحویل به سازنده.
۳. شروع عملیات ساخت با نظارت مهندس ناظر.
۴. ارائه گزارش ماهانه پیشرفت کار و هزینه‌ها به مالک.
۵. تحویل نهایی پروژه و تنظیم سند تقسیم مالکیت.

هشدارها و توصیه‌های حقوقی

  • از امضای قرارداد بدون مشورت با وکیل یا کارشناس رسمی خودداری کنید.
  • حتماً بندی درباره «حق فسخ یکطرفه» در موارد خاص (مانند تأخیر بیش از ۶ ماه) اضافه کنید.
  • ارزش زمین را پیش از امضا توسط دو کارشناس مختلف تعیین کنید.

 نمونه اختلافات رایج و راه حل‌ها

  • اختلاف در کیفیت ساخت:
    راه حل: ارجاع به هیئت داوری متشکل از مهندس ناظر و نماینده نظام مهندسی.
  • تأخیر در تحویل پروژه:
    راه حل: کسر جریمه روزانه از وثیقه سازنده.

 منابع و مراجع مفید

  • قانون مدنی ایران (مواد ۱۰، ۲۱۹، ۲۲۰، ۲۲۸).
  • آیین‌نامه اجرایی قانون نظام مهندسی.
  • نمونه قراردادهای استاندارد از سایت مرکز پژوهش‌های مجلس



تحلیل اشتباهات رایج در قرارداد مشارکت در ساخت و ساز



اشتباه رایج توضیح حقوقی راهکار
۱. ارزیابی غیردقیق و مبهم آورده‌های طرفین توضیح حقوقی: اساس مشارکت، ترکیب “آورده‌ها” برای ایجاد ارزش جدید است. در این قرارداد، آورده مالک، “عرصه” (زمین) و آورده سازنده، “هزینه‌های ساخت” (اعیان) است. اگر ارزش این دو آورده در ابتدای قرارداد به صورت شفاف و قطعی مشخص نشود، مبنای محاسبه سود و زیان و تقسیم واحدها در آینده متزلزل خواهد بود. استناد به عباراتی مانند “هزینه‌های متعارف ساخت” بسیار خطرناک است.
پیامد اشتباه: با افزایش تورم و هزینه‌های ساخت در طول پروژه، سازنده ممکن است مدعی شود که هزینه‌های او از ارزش اولیه زمین فراتر رفته و خواهان سهم بیشتری شود. از طرف دیگر، مالک نیز می‌تواند با استناد به افزایش قیمت ملک، ادعای مشابهی داشته باشد. این موضوع قرارداد را از اساس با چالش “غبن” (زیان فاحش) و اختلاف در محاسبه سهم‌الشرکه مواجه می‌کند.
راهکار:
ارزیابی دقیق آورده مالک: ارزش “عرصه” (زمین) در زمان عقد قرارداد توسط کارشناس رسمی دادگستری (رشته راه و ساختمان) تعیین و به صورت مقطوع در قرارداد درج شود.
برآورد دقیق آورده سازنده: کلیه هزینه‌های ساخت (از جمله هزینه‌های جواز، مهندسی، مصالح، اجرا، اداری، و…) بر اساس یک فهرست بهای دقیق (متره و برآورد) توسط کارشناس محاسبه و به صورت مقطوع در قرارداد قید گردد.
تصریح در قرارداد: در قرارداد ذکر شود که “ارزش آورده‌های طرفین در زمان عقد قرارداد به ترتیب … ریال برای آورده مالک و … ریال برای آورده سازنده، قطعی و غیرقابل تغییر است و نوسانات قیمت‌ها در آینده تأثیری در اصل سهم‌الشرکه طرفین نخواهد داشت.”
۲. انتقال سند به نام سازنده به صورت یکجا و در ابتدای کار توضیح حقوقی: این اشتباه، بزرگترین ریسک برای مالک است. با انتقال قطعی بخشی از سند در همان ابتدا، مالک اهرم فشار خود را برای الزام سازنده به تکمیل پروژه و پایبندی به تعهداتش از دست می‌دهد. سازنده ممکن است پس از دریافت سند، پروژه را رها کرده، آن را با وام‌های بانکی سنگین در رهن قرار دهد یا به اشخاص ثالث واگذار نماید.
پیامد اشتباه: مالک با پروژه‌ای نیمه‌کاره و سندی که بخشی از آن به نام دیگری است، مواجه می‌شود. بازگرداندن سند به حالت اول مستلزم یک فرآیند قضایی بسیار طولانی، پرهزینه و گاهی ناممکن است، به‌خصوص اگر پای اشخاص ثالث (مانند بانک یا خریداران) در میان باشد.
راهکار:
انتقال تدریجی و مرحله‌ای سند: انتقال سند باید متناسب با پیشرفت فیزیکی پروژه و در مراحل مختلف صورت گیرد. این مراحل باید به صورت دقیق در قرارداد تعریف شوند.
تنظیم جدول انتقال سند: یک جدول زمان‌بندی دقیق برای انتقال قدرالسهم سازنده تهیه و به قرارداد ضمیمه شود.
مثال:
– ۱ دانگ پس از اتمام سقف آخر.
– ۱ دانگ پس از اتمام سفت‌کاری و دیوارچینی.
– ۱ دانگ پس از اتمام نازک‌کاری.
– ۲ دانگ نهایی پس از اخذ گواهی پایان کار، تفکیک سند و تحویل کامل آپارتمان‌ها.
استفاده از وکالت‌نامه مقید: به جای انتقال قطعی، می‌توان از “وکالت کاری بلاعزل” مقید به شرایط قرارداد استفاده کرد تا سازنده صرفاً برای امور اداری و ساخت‌وساز اختیار داشته باشد، نه برای فروش یا رهن سهم خود پیش از موعد.
۳. عدم وجود “پیوست فنی و مشخصات اجرایی” دقیق توضیح حقوقی: اکتفا به عبارات کلی مانند “استفاده از بهترین مصالح” یا “اجرای لوکس” فاقد هرگونه ارزش حقوقی است و صرفاً منشأ اختلاف سلیقه می‌شود. مشخصات فنی جزء ارکان تعهد سازنده است و باید مانند آورده‌ها، کاملاً معلوم و معین باشد.
پیامد اشتباه: سازنده برای افزایش سود خود، از مصالح ارزان‌قیمت و برندهای نامرغوب استفاده می‌کند. در پایان کار، مالک با ساختمانی مواجه می‌شود که با تصورات و توافقات اولیه او فرسنگ‌ها فاصله دارد، اما به دلیل عدم وجود معیاری مکتوب، نمی‌تواند ادعای خود را مبنی بر تخلف سازنده اثبات کند.
راهکار:
– تهیه یک “جدول مشخصات فنی و مصالح مصرفی” بسیار دقیق توسط مهندس معمار یا عمران و ضمیمه کردن آن به قرارداد.
– در این جدول باید جزئی‌ترین موارد با ذکر “برند، مدل و کشور سازنده” مشخص شود.
مثال: نوع اسکلت (بتنی/فلزی)، برند سیمان، نوع و برند کاشی و سرامیک (با ذکر ابعاد و درجه)، برند شیرآلات، نوع کابینت (جنس بدنه و روکش)، برند کلید و پریز، سیستم سرمایش و گرمایش (برند پکیج و رادیاتور)، برند و مدل آسانسور و…
شرط جایگزینی: در قرارداد ذکر شود که “در صورت عدم امکان تهیه هر یک از مصالح مندرج در لیست، جایگزینی آن صرفاً با مصالح هم‌قیمت یا گران‌تر و با تأیید کتبی مالک مجاز خواهد بود.”
۴. فقدان جدول زمان‌بندی دقیق و ضمانت اجرای موثر برای تأخیرات توضیح حقوقی: زمان یکی از ارکان اصلی قرارداد است. بدون داشتن یک برنامه زمان‌بندی دقیق و قابل راستی‌آزمایی، کنترل پروژه غیرممکن است. همچنین، جریمه تأخیر (وجه التزام) باید به قدری بازدارنده باشد که تأخیر برای سازنده صرفه اقتصادی نداشته باشد.
پیامد اشتباه: پروژه با تأخیرهای طولانی و نامعلوم مواجه می‌شود. سازنده ممکن است منابع خود را در پروژه‌های دیگر به کار گیرد و پروژه مالک را معطل نگه دارد. اگر جریمه تأخیر ناچیز یا مبهم باشد، مالک ابزار مؤثری برای فشار بر سازنده و جبران خسارات ناشی از دیرکرد (مانند هزینه اجاره‌بها در این مدت) نخواهد داشت.
راهکار:
– تهیه “جدول زمان‌بندی کلان پروژه” با تعیین تاریخ دقیق برای هر مرحله کلیدی (گودبرداری، اجرای اسکلت، سفت‌کاری، نازک‌کاری، اخذ پایان کار و…).
– تعیین “وجه التزام” روزانه، مشخص و بازدارنده برای تأخیر غیرمجاز در تحویل پروژه.
مثال: “سازنده متعهد است پروژه را ظرف مدت ۳۰ ماه از تاریخ اخذ جواز ساخت، تکمیل و تحویل نماید. در صورت تأخیر، به ازای هر روز تأخیر غیرمجاز، مبلغ … ریال به عنوان جریمه تأخیر از محل سهم‌الشرکه ایشان کسر یا مستقیماً به مالک پرداخت خواهد شد.”
– تعریف “تأخیرات مجاز” (مانند شرایط فورس ماژور یا تعلل نهادهای دولتی) تا از اختلافات بعدی جلوگیری شود.
۵. عدم تعیین تکلیف در مورد شرایط فسخ و انتخاب داور متخصص توضیح حقوقی: با توجه به ماهیت پیچیده این قراردادها، بروز اختلاف تقریباً اجتناب‌ناپذیر است. ارجاع اختلاف به دادگاه‌های عمومی بسیار زمان‌بر و نیازمند صرف هزینه‌های گزاف دادرسی و کارشناسی است.
پیامد اشتباه: در صورت بروز اختلاف اساسی (مانند توقف پروژه یا تخلفات فاحش)، طرفین وارد یک فرآیند قضایی فرسایشی چندساله می‌شوند که در طی آن، پروژه متوقف مانده و سرمایه هر دو طرف مستهلک می‌گردد.
راهکار:
شرط داوری: درج شرط داوری در قرارداد جهت حل‌وفصل اختلافات در خارج از دادگاه.
انتخاب داور متخصص: از انتخاب داور فاقد تخصص فنی و حقوقی پرهیز کنید. بهترین راهکار، تعیین یک “هیئت داوری سه نفره” است که هر طرف یک داور اختصاصی معرفی کرده و داور سوم (سرداور) که معمولاً یک وکیل یا مهندس باتجربه است، با توافق طرفین انتخاب می‌شود.
تعیین موارد فسخ: موارد مشخصی که به طرفین حق فسخ قرارداد را می‌دهد (مانند توقف پروژه بیش از ۶ ماه از سوی سازنده، یا عدم ایفای تعهد مالک در انتقال سند) را به صراحت در قرارداد لیست کنید تا از تفاسیر مختلف جلوگیری شود.



توضیحات تکمیلی

ابعاد-صفحات

A4

تعداد-صفحات

3

حجم-فایل

2.3 MB

طرفین-قرارداد

چند طرفه, دوطرفه

فرمت

image, PDF, word

3 دیدگاه برای قرارداد مشارکت در ساخت

  1. فرزان سیدی

    من توی جشنواره تخفیف گرفتم واقعا به نسبت قرارداد های دیگه بندهای این قرارداد خیلی بیشتر بود یه دید واقعا کاملی میده

  2. سعید اسدی

    فایل قرارداد خیلی کمک کرد که یه ساختار مشخص برای مشارکت داشته باشیم. بندهاش واضح بود، ولی باید برای توافقات خاص خودمون یه جاهایی رو اضافه می‌کردیم. در کل،می‌تونید روش کار کنید.

  3. کاربر مهمان

    سلام، من قصد دارم با یک سازنده برای ساخت یک ساختمان جدید وارد قرارداد مشارکت در ساخت بشم. می‌خواستم بدونم که چه نکاتی رو باید در این قرارداد حتماً در نظر بگیرم تا بعداً دچار مشکل نشم؟

    • فول فایل

      سلام! در قرارداد مشارکت در ساخت، باید به چند نکته کلیدی توجه کنید. اول از همه، باید سهم هر طرف به‌طور دقیق مشخص بشه، یعنی چه درصدی از ملک نهایی به شما و چه درصدی به سازنده تعلق می‌گیره. دوم، زمان‌بندی پروژه و مراحل مختلف ساخت باید به‌وضوح در قرارداد ذکر بشه. همچنین، باید مشخص بشه که در صورت تأخیر یا عدم انجام تعهدات، چه جریمه‌هایی در نظر گرفته شده. نکته دیگه، کیفیت مصالح و استانداردهای ساخت هست که باید در قرارداد قید بشه. در نهایت، حتماً قرارداد رو با یک وکیل متخصص در این زمینه بررسی کنید تا از لحاظ قانونی مشکلی نداشته باشه.

دیدگاه خود را بنویسید

نشانی ایمیل شما منتشر نخواهد شد. بخش‌های موردنیاز علامت‌گذاری شده‌اند *
